不間斷動態地磅施工過程控制

時間:2019-01-23 07:14:09   點擊數:

通過地磅衡建設現狀調查,介紹了在不間斷行車前提下鐵路咽喉區地磅衡施工過程控制,包括施工現場調查、確 立目標、現場施工、驗收效果,從而確保地磅衡施工達到預期目標。

建于主干線咽喉區DK0 + 500的動態地磅衡是棗礦集團公 司的重點建設項目,它的建設對運量的考核提供了有力的證據。 該項目主要技術包含不間斷行車施工及快速高強度灌漿灌注兩 大部分。此課題著重介紹了在極大限度不影響線路行車的前提 下,快速進行高強度灌漿灌注施工的過程管理控制。

1.現狀調查

地磅衡建于孫崗站的咽喉地帶,是集團公司西部礦區煤炭外 運的必經之路。因此,合理、科學的組織好現場的施工,減少因施 工帶來的停時顯得十分重要。地磅衡建設簡圖如圖1所示。

2.確定重點

由施工圖可以看出,扣軌梁施工及快速高強度灌漿灌注是整 個工程的重點部分,是工程中著重控制的兩個過程。

3.確立目標

此衡為高速衡,60 km/h能正常使用,要求更穩定基礎。此 處通過25 t軸重C80長列,因此采用了灌注式施工方法。此方法 要求路基穩定而且沒有凍害,經過檢測和訪問,建衡基礎土質良 好,承載能力高,可以修建灌注式道床。

灌注式道床施工只需8 d?10 d(根據人力安排),其中前期準 備工作5 d?8 d,中斷行車4 h?6 h,后期整備1 d?2 d。

道床的下部為高強灌注料快硬結構,灌注后1 h內可達28 d 強度的60 %以上,滿足可以通車的強度要求,而上部為普通鋼筋混 凝土結構,為了加強縱向強度和防止軌枕上跳,在軌枕中間部分配 有鋼筋。因為下部已有了可靠的基礎,施工此部分時不影響行車。

4.施工控制

4. 1扣軌施工施工組織

人員30人,施工周期1 d中間中斷行車3 h。

4.2高強度灌漿灌注施工

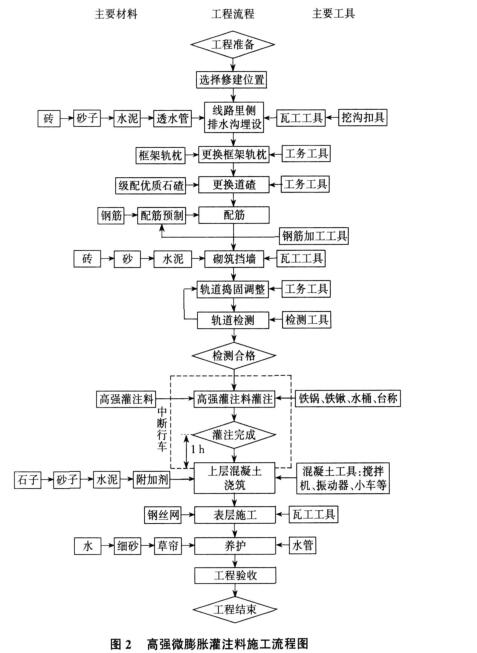

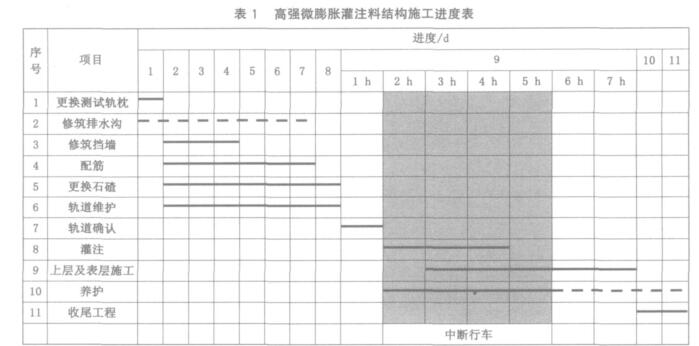

施工流程圖見圖2。施工進度安排見表1。

4.3施工組織安排 文獻標識碼:A

4.3.1前期工程

選定具體位置更換測試專用框架軌枕,換道碴,把原來的30? 70的石碴換成20?50的花崗巖等優質石碴,同時進行擋墻砌筑。 在更換石碴的同時按圖紙進行配筋。

進行線路搗固、線路調整工作。

4.3.2高強微膨脹灌注料施工

在進行灌注前必須進行線路的調整,使其達到線路的驗收標 準,經過確認后方可施工。

灌注施工需要中斷行車4 h,施工采用鐵鍋攪拌。3人一組組負責6根軌枕的灌注。灌注施工只有3 h ,0. 5 h 根枕木鍬、臺稱等)和料都運至現場并且就位。最后灌注完成留1 h養 直接灌注人員75人,其他配合人員25人,灌注前工具(鍋、桶、鐵護,灌注現場見圖3

4.3.3上層混凝土澆筑

上層混凝土為普通鋼筋混凝土結構,可購買商品混凝土或自 行攪拌。此工程可在中斷行車時間內施工,也可在行車條件下施 工,因下層結構已有強度可以支撐軌道荷載。

4.3.4表面層施工

表層設有一'層防裂鋼絲網10 mm X10 mm15 mm X15 mm)

用砂漿修筑成一定坡度。此層一定在上層混凝土初凝前施工。

5.結語

施工完畢后,現場達到通車的要求,通車后檢查地磅衡各部 位均符合設計標準。

前后工期共用24 d,除去材料的購置、運輸及天氣的原因外, 實際施工工期9 d,中間中斷行車5 h,均達到了目標的要求。
